La précédente mission en juin 2023, avait permis de faire le choix des deux entreprises et la passation des deux marchés :
le lot de GENIE CIVILE auprès de la société EGD, et le lot POMPAGE SOLAIRE affecté à l’entreprise ANKA .
QUEL EST LE PROJET ?

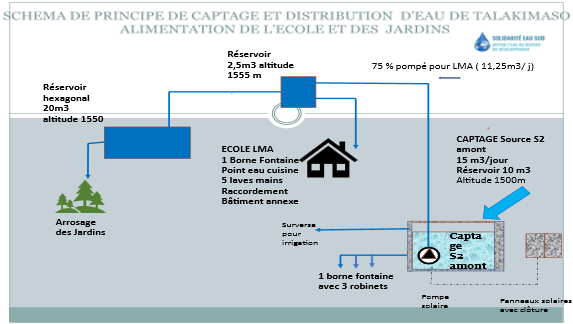

https://www.solidarite-eau-sud.fr/
QUEL EN EST L’AVANCEMENT ?

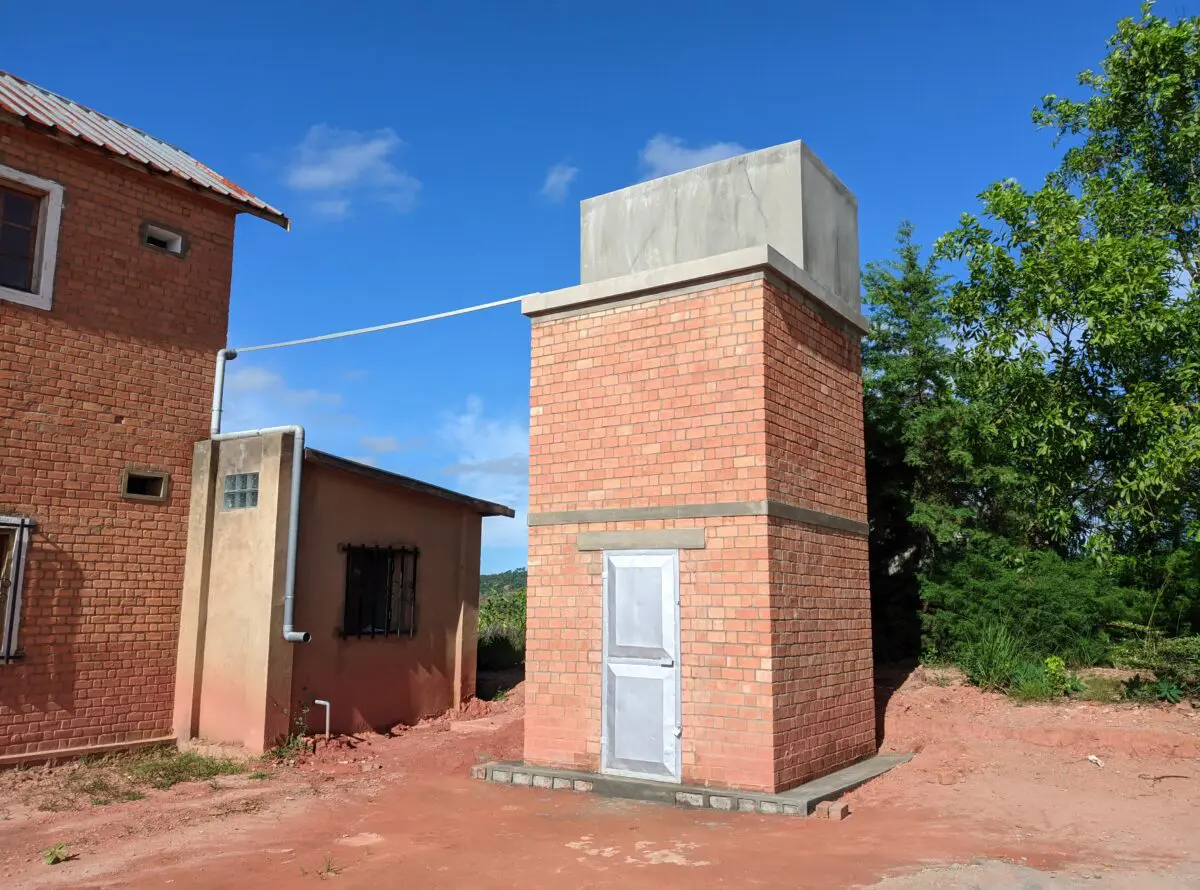

Le réservoir de 2,5 m3 est globalement terminé

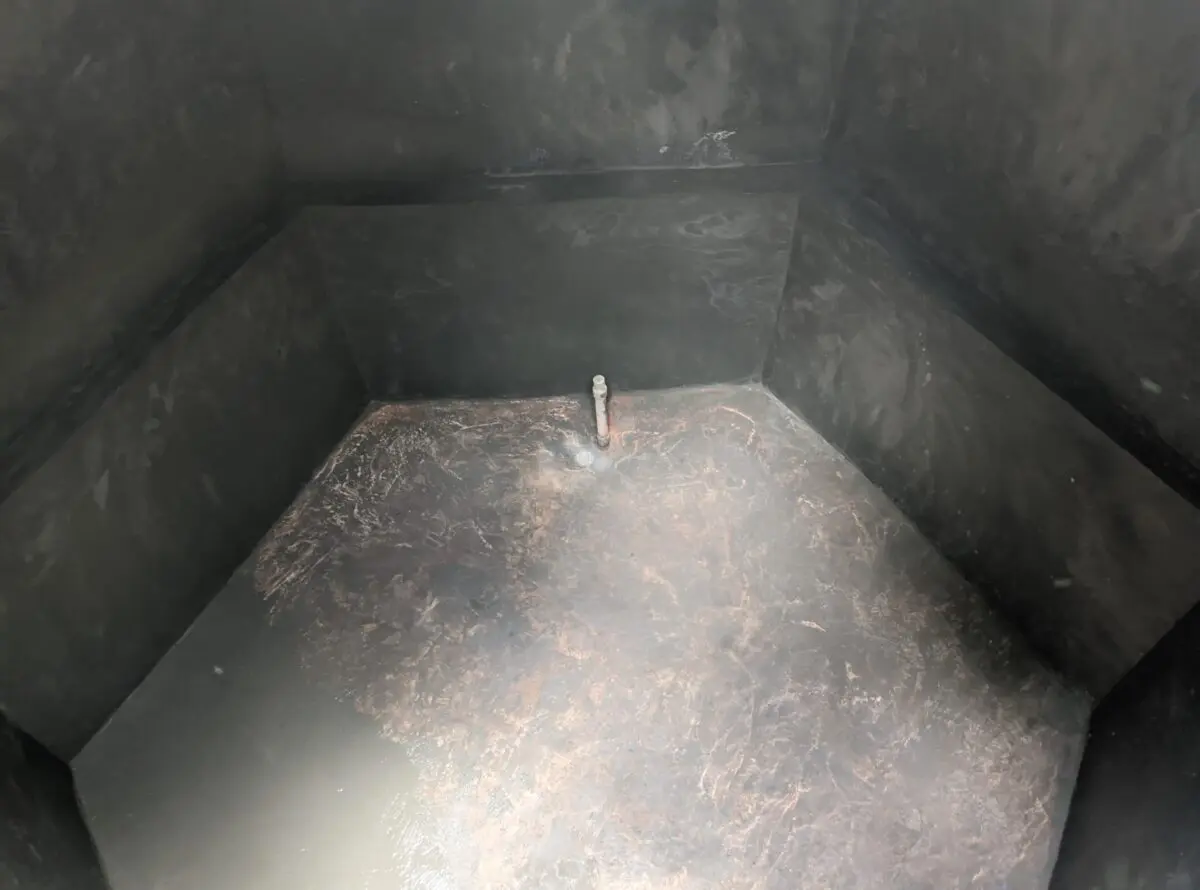

Le réservoir hexagonal de 20 m3 avec une nouvelle étanchéité a été raccordé

Le « parc » capteurs solaires est globalement terminé
Le réseau de tuyauterie et arrosage jardins : les 1000 mètres de réseau ont été créés, les ouvrages sont raccordés, 8 plots d’arrosages réalisés
Captage et réservoir de 10 m 3

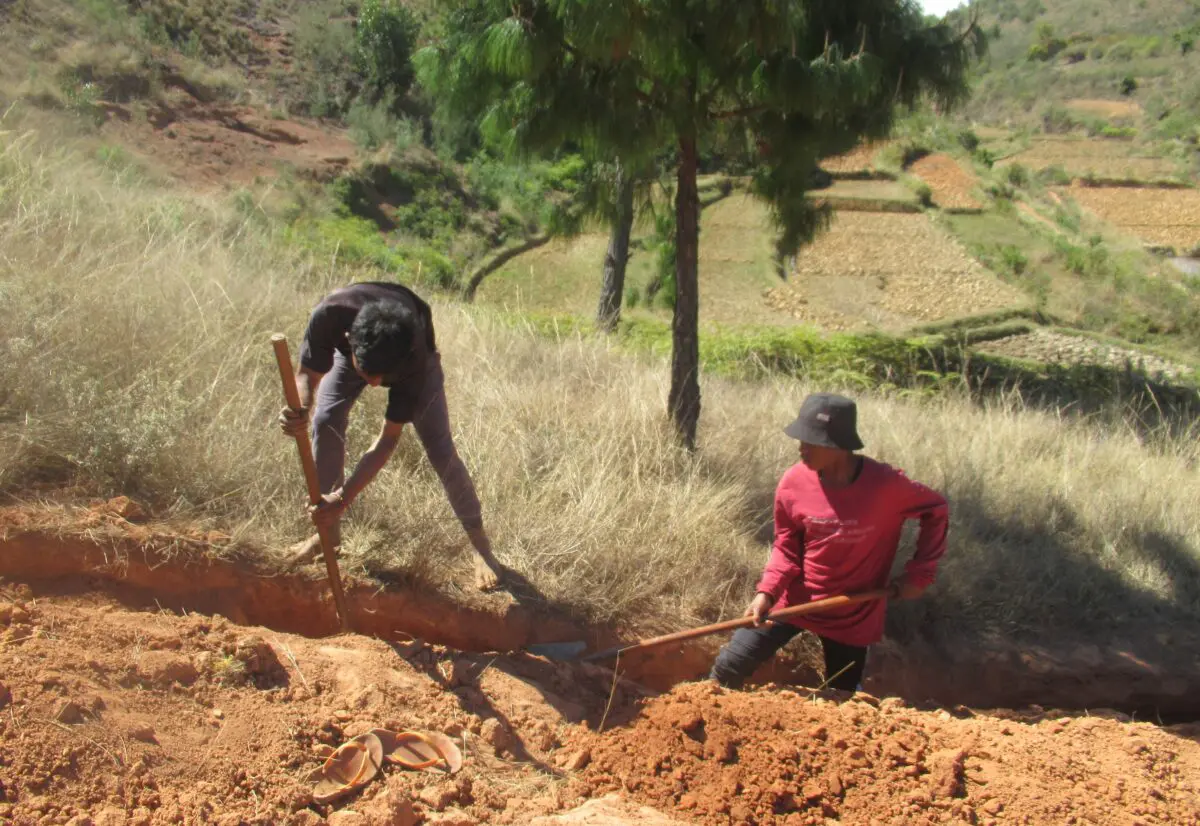

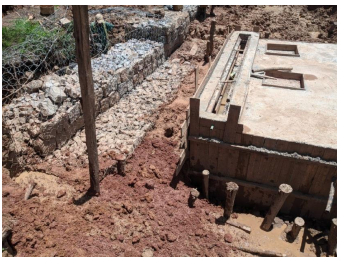

C’est l’ouvrage majeur du projet. Les travaux de captages ont commencé en début de période des pluies, et la source abondante (mesurée à plus de 40 m3/j) qui se déverse sur les fouilles a complètement perturbé les travaux de terrassement. Le terrain « glisse » et la boue a envahie le chantier. Pour arrêter le risque de glissement, le mur prévu à l’origine est remplacé par 16 gabions en pierres (total environ 35 tonnes) et la pose de nombreux pieux en bois . Les gabions ont été déjà partiellement posés.
https://www.facebook.com/people/Egd-Construction/100063592645328/
En considérant les travaux effectués sur l’ouvrage de captage, l’avancement du lot Génie Civile avoisine les 80 %. Vers le 15 mars 2024, le lot Pompe Solaire par la société ANKA pourra démarré. https://www.facebook.com/ANKAmadagascar/
